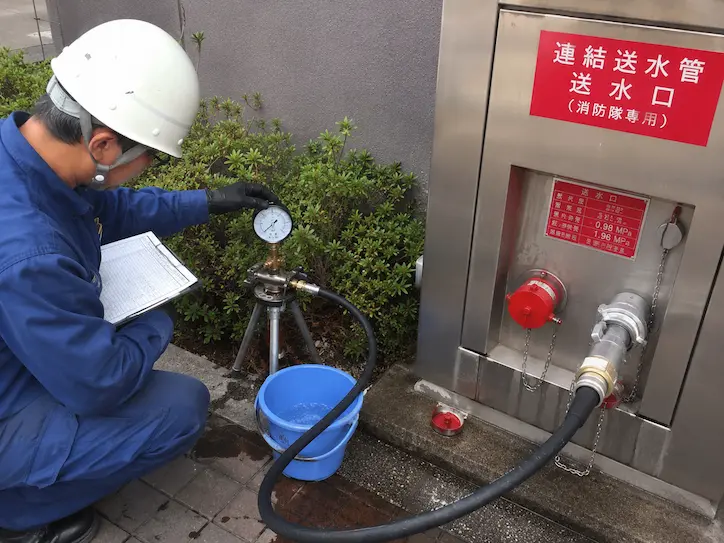

連結送水管の耐圧試験は、1系統あたり5万円〜10万円以上が費用相場です。
「消防署から通知が届いたけど、結局いくらかかるの…?」と焦る管理者の方も多いはず。
実はこの費用、建物の階数や配管の種類で大きく変わります。放置すれば罰金リスクもあり、見て見ぬふりはできません。
この記事では、費用の内訳から業者の選び方まで、現場目線でわかりやすくお伝えします。
連結送水管の耐圧試験とは?消防署から通知が来たら確認すべき基礎知識

「そもそも何の試験なのか」を整理しましょう。通知で慌てている方こそ、ここを押さえると業者とのやり取りがスムーズですよ。
連結送水管の役割と設置対象となる建物
連結送水管は、消防隊が高層階へ水を送り届けるための「命綱」です。火災時、消防車のホースだけでは上階まで水が届きません。そこで建物の外の送水口から、内部の配管を通して各階の放水口へ水を回す…これが仕組みです。いわば消防隊専用の水道インフラですね。
設置が義務づけられているのは、主に次の建物です。
- 地上7階以上の建築物
- 地上5階以上で延べ面積6,000㎡以上の建築物
- 延べ面積1,000㎡以上の地下街
- 長さ50mを超えるアーケード
自分のビルやマンションが当てはまるなら、この設備は必ず付いています。普段は目立ちませんが、いざという時に動かなければ意味がない。だから定期点検が欠かせません。
点検のタイミングは「設置後10年」と「以降3年ごと」
耐圧試験のタイミングは、法律で決まっています。
きっかけは平成14年の消防庁告示改正です。これで連結送水管の耐圧性能点検が義務化されました。
配管は年月とともに内部がサビ、パッキンも劣化します。見た目はキレイでも、中身は意外とボロボロ…なんてことも珍しくないんです。
実施タイミングは、設置後10年で初回、その後は3年ごと。
この「10年」と「3年」は覚えておいてください。消防署からの通知も、このサイクルで届きます。「うちはまだ新しい」と思っても、10年なんてあっという間です。
放置するとどうなる?消防法による罰則リスク
正直言うと、「通知を無視したらどうなるの?」が一番気になるところですよね。
結論から言えば、放置は本当におすすめできません。消防法第44条に基づき、点検を怠ると30万円以下の罰金または拘留の対象になります。
第45条には「両罰規定」があり、手続きをした人だけでなく、管理組合や会社といった法人にも罰金が科される可能性があるんです。
火災時に連結送水管が使えなかったら…責任問題はもちろん、人命に関わる事態になりかねません。罰金以上に重いのは、その後悔。通知が来たら、早めに動きましょう。
連結送水管の耐圧試験の費用相場と見積もりの見方

ここからは、一番知りたい「お金の話」です。相場を知るだけで、ぼったくられるリスクはぐっと減ります。
1系統あたりの費用相場と変動要因
耐圧試験の費用は、1系統(立管)あたり5万円〜10万円以上が目安です。
ただし、この金額はあくまでスタートライン。建物の条件で上下します。「ネットで5万円とあったのに、見積もりは20万円!」というケースも、ぼったくりとは限りません。系統が複数あれば、その分費用も積み上がるからです。
費用が変動する主な要因を、表にまとめました。
| 変動要因 | 内容 |
| 系統数 | 立管が複数ある場合は系統数分増える |
| 階数 | 各階の放水口確認が必要なため高層階ほど増える |
| 配管の種類 | 乾式か湿式か |
| ポンプ車の手配 | 設計圧力が高いと消防ポンプ自動車のチャーターが必要 |
特に見落としがちなのが「ポンプ車の手配」。設計圧力が高い建物だと消防ポンプ自動車のチャーターが必要で、これだけで数万円単位の追加になることも。見積もりは、こうした項目の有無を確認しましょう。
「乾式」と「湿式」での費用と作業工程の違い
配管には「乾式」と「湿式」の2種類があり、どちらかで費用が変わります。
簡単に言うと、湿式は普段から配管に水が満たされているタイプ。乾式は逆に、普段は空っぽで、放水時だけ水を流します。寒冷地で水が凍るのを防ぐため、乾式が採用されがちですね。
費用が高くなりがちなのは、実は乾式のほう。理由は工程の多さです。乾式はいきなり試験できません。事前のエアー試験、配管への水入れ、試験後の水抜きと乾燥…と作業が増えます。当然、時間も費用も上乗せ。建物がどちらか分からない方は、後ほど見分け方も紹介しますね。
兼用配管は「区間耐圧」で見積もりを抑える
ここ、コストを抑える大きなポイント。見逃さないで。
屋内消火栓と配管を共用する建物を「兼用配管」と呼びます。実はこのタイプ、共用部分は耐圧試験の対象外。知らないと、配管まるごと試験する見積もりで、余計なお金を払いかねません。
そこで登場するのが「区間耐圧」という方法。地上の送水口から合流部手前の直近バルブまで、連結送水管だけの区間に絞って試験します。これを提案する業者は、知識があって良心的な証拠。逆に何も触れず高い見積もりだけ出す業者には、注意したいですね。
耐圧試験の作業内容と不合格時の対応
「具体的に何をするの?」「もし不合格だったら?」という不安にお答えします。中身を知れば、見積もりの妥当性も判断しやすくなります。
水損事故を防ぐ!必須の「空気圧予備試験」
乾式配管の試験には、絶対に省けない工程があります。それが「空気圧予備試験」、別名「気密試験」。
長年使っていない乾式配管に、いきなり高い水圧をかけたら。内部が劣化して配管が破断すれば、大量の水が建物内に噴き出します。これが数百万〜数千万円規模の水損事故となり、賠償問題に発展することも。下階のテナントが水浸し、なんて悪夢が実際に起きています。
これを防ぐのが空気圧予備試験。水を入れる前に空気や窒素ガスを注入し、漏れがないか先にチェックします。この一手間を惜しまない業者こそ、信頼できる優良業者。見積もりにこの項目があるか、ぜひ確認してください。
合否の判定基準と具体的なテスト方法
試験を担当できるのは、誰でもいいわけではありません。消防設備士、または消防設備点検資格者という有資格者です。
肝心の合否は、明確な基準で判定。
- 試験圧力: 設計送水圧力(通常0.7〜1.0MPa)の1.5倍
- 保持時間: 3分間
- 合格条件: 圧力低下や、配管・バルブからの漏水・変形がないこと
要するに、普段より強めの圧力を3分間かけ続け、配管が耐えられるかを見ます。圧力計の針が下がったり、水が漏れたりすればアウト。配管の健康状態を正直に映すテストなんです。
不合格になった場合の改修工事と報告
万一、不合格になっても慌てないで。原因と対応の流れを知っておけば大丈夫です。
不合格の多くは、パッキンの劣化やピンホール(小さな穴)からの漏水が原因です。軽微なら、その部分だけの補修で済み、費用も抑えられますよ。
ただ、腐食がかなり進むと話は別。配管全体の更新が必要になり、数百万円規模の工事になる可能性もあります。正直、痛い出費です。改修後は再試験を行い、合格したら消防署へ報告…この流れで一区切りとなります。
失敗しない!信頼できる点検業者の選び方
最後は業者選び。ここで失敗すると、お金も時間も無駄になります。しっかり見極めて。
見積もり時の5つのチェックリスト
業者選びで一番危険なのは、「とにかく安いから」で決めること。安さには必ず理由があります。必要な工程を省いたり、保険に入っていなかったり…後で泣きを見るのは管理者のあなたです。
そこで、見積もりをもらったら次の5点をチェックしてみてください。
- 乾式の場合、「空気圧予備試験」が見積もりに含まれているか
- 兼用配管の場合、「区間耐圧」が考慮されているか
- 万一の事故に備えた「賠償責任保険」に加入しているか
- 試験+報告書作成+消防署提出まで含まれた金額か
- 不具合があった際の「改修工事」までワンストップで対応可能か
この5つをクリアした業者なら、安心して任せられます。特に最後の「ワンストップ対応」は重要。試験と改修で会社が分かれていると、連絡の手間も費用もかさみます。一社で完結する業者は、管理者にとって本当にありがたい存在です。
豆知識
「乾式」と「湿式」を自分で見分ける方法
「うちの配管、乾式か湿式かなんて分からない…」という方、ご安心を。
実は自分でもチェックできます。
一番手っ取り早いのは、過去の点検報告書を見ること。「乾式」「湿式」の文字を探せばすぐ分かります。
手元になければ設計図面の配管系統図を確認しましょう。方式が記されているケースもあります。
寒冷地の建物や、水が凍る恐れのある屋外配管は乾式の可能性が高い傾向です。方式を把握しておくと、見積もり依頼の話がスムーズに進みますよ。
試験当日の居住者・テナントへの影響
「試験中って断水するの?」「部屋に立ち入られるの?」という疑問もよく聞きます。
基本的に、連結送水管は消防隊専用の設備で、各家庭の水道とは別系統です。だから生活用水が断水することはほぼありません。ここは安心して大丈夫。
ただし、放水口は各階の共用部にあることが多く、作業で廊下や階段を使います。
専有部分への立ち入りは通常ありませんが、念のため事前告知はしておきたいところ。
掲示板に「◯月◯日、消防設備の点検を行います」と貼るだけで、居住者やテナントの不安はぐっと和らぎますよ。
通知が届いて不安な気持ち、よく分かります。でも、ポイントさえ押さえれば耐圧試験は怖いものではありません。
適正な相場を知り、信頼できる業者を選ぶ…それだけで、安心して建物を守っていけますよ。
